鋼結構樓承板栓釘施工
1. 栓釘的作用
栓釘在鋼結構樓承板施工中起到關鍵的連接作用,主要功能包括:

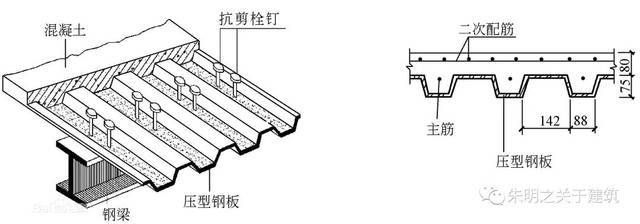

- 抗剪連接:栓釘作為組合梁的抗剪連接件,主要依靠栓桿抗剪來承受剪力。
- 抵抗掀起力:栓釘的圓頭部分可以抵抗掀起力,確保樓承板與鋼梁之間的穩定連接。
2. 栓釘的規格
根據不同的工程需求,栓釘的規格有所不同:
- 公稱直徑:通常為10~25mm。
- 焊接前總長度:一般為40~300mm。
3. 施工工具
栓釘焊接需要專業的工具,主要包括:
- 拉弧型栓釘焊機:如YD-200LS型號。
- 焊槍:如YS-223G型號。
- 去氧弧耐熱陶瓷座圈(栓釘磁環):用于保護電弧和熔化金屬。
4. 施工步驟
栓釘焊接的具體步驟如下:
- 準備工作:
- 彈線:在鋪板區彈出鋼梁的中心線,作為鋪設樓承板固定位置的控制線。
- 清理:確保鋼梁頂面清潔,無潮濕和未干的油漆。
- 吊運:
- 分類堆放:將樓承板按安裝順序疊放整齊,避免變形。
- 吊裝:使用軟吊索或在鋼絲繩與板接觸的轉角處加膠皮,防止損傷樓承板。
- 安裝:
- 鋪設:從鋼梁己彈出的起鋪線開始,沿鋪設方向單塊就位,調整板縫。
- 焊接:每一片壓型鋼板雙側溝底均需以16mm直徑的焊釘與鋼梁固定,焊點的平均最大間距為200mm。
- 焊接檢查:
- 錘擊檢查:主要以錘擊為主,外觀表面檢查為輔。
- 彎曲檢查:按每天產量取其中的1/500進行彎曲檢查,焊縫處無斷裂視為合格。
5. 注意事項
- 焊接電流:焊接電流過大可能導致壓型鋼板燒穿,需注意調整。
- 環境條件:風速大于6m/s(4級風)時禁止施工,以防壓型鋼板被大風刮起。
- 切割:現場所需壓型鋼板的切割工作應使用等離子切割機,避免破壞鋼板表面鍍層。
6. 質量控制
- 焊點質量:確保焊點均勻、牢固,無裂紋。
- 焊縫檢查:定期進行焊縫檢查,發現問題及時處理。
- 施工記錄:詳細記錄每一步施工過程,確保施工質量和安全。
通過以上步驟和注意事項,可以確保鋼結構樓承板栓釘施工的質量和安全性,從而提高整個鋼結構建筑的穩定性和耐久性。
