鋼板加固多少錢一平方人工費(鋼板加固的人工費會根據不同的加固方法、施工難度和地區差異不同)
鋼板加固作為一種常用的建筑加固方法,其人工費用因多種因素而異。加固方法的不同會影響人工費用。采用碳纖維布加固時,由于需要專業的施工隊伍進行操作,人工費用相對較高。施工難度也是決定人工費用的關鍵因素。如果加固工作較為復雜,如需要使用大型機械或特殊工具,則人工費用會相應增加。地區差異也是影響人工費用的因素之一。不同地區的勞動力成本和物價水平不同,因此鋼板加固的人工費用也會有所差異。鋼板加固的人工費用因加固方法、施工難度和地區差異等因素而異,無法給出一個具體的數值。
鋼板加固人工費概述
鋼板加固的人工費會根據不同的加固方法、施工難度和地區差異而有所不同。以下是一些具體的費用參考:
1. 黏鋼法
- 人工費:200元每平方米
- 膠水:18元每公斤
- 總費用:黏鋼法的人工費加上膠水費用,具體取決于膠水的用量。
2. 后灌法(灌鋼法)
- 人工費:300元每平方米
- 膠水:30元每公斤
- 總費用:后灌法的人工費加上膠水費用,具體取決于膠水的用量。
3. 綜合考慮

- 鋼板厚度:鋼板的厚度和規格會影響總費用,但主要體現在材料成本上,人工費相對固定。
- 施工難度:復雜的施工環境和較高的技術要求可能會增加人工費。
- 地區差異:不同地區的人工費用和材料價格有所不同,因此總費用也會有所差異。
示例計算
假設使用黏鋼法加固,每平方米需要1公斤膠水:
- 人工費:200元每平方米
- 膠水費:18元每公斤
- 總費用:200 + 18 = 218元每平方米
假設使用后灌法加固,每平方米需要1公斤膠水:
- 人工費:300元每平方米
- 膠水費:30元每公斤
- 總費用:300 + 30 = 330元每平方米
影響因素

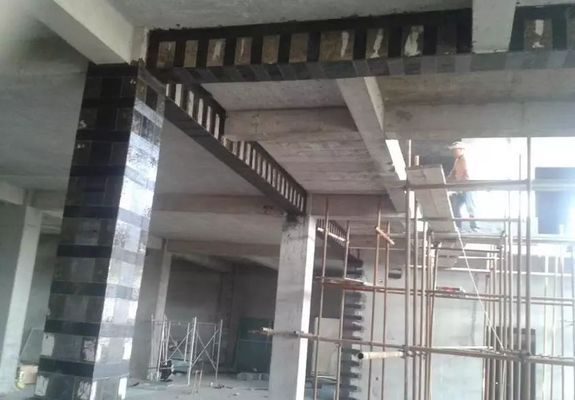

- 結構狀況:原有結構的狀況會影響加固的難度和費用。
- 加固方案:不同的加固方案所需的材料和人工費用不同。
- 材料成本:材料的品牌和質量會影響總費用。
- 施工難度:施工環境的復雜程度和施工周期的長短會影響人工費用。
結論
鋼板加固的人工費大致在200元到300元每平方米之間,具體費用還需要根據實際情況進行詳細評估。建議在選擇加固方案時,綜合考慮工程需求、材料費用和技術水平等因素,以確保質量和經濟性。
