磚混墻體加固方案怎么寫范文(磚混墻體加固方案)
磚混墻體加固方案是確保建筑物安全、穩定的關鍵措施。本方案旨在通過對現有磚混墻體進行加固,提高其承載能力和抗震性能,以滿足建筑規范和設計要求。,,1. 現場勘查與評估:對需要加固的磚混墻體進行全面的現場勘查,了解墻體的結構形式、材料組成、裂縫分布等情況,評估墻體的實際承載能力和穩定性。,2. 設計方案制定:根據現場勘查結果,結合建筑功能和使用需求,制定具體的磚混墻體加固方案。方案應包括加固目的、加固范圍、加固方法、施工技術要求等內容。,3. 材料選擇與準備:根據設計方案的要求,選擇合適的加固材料,如碳纖維布、鋼筋網、膨脹螺栓等,并進行材料的采購、運輸和儲存。,4. 施工前的準備:對施工人員進行技術交底,明確施工流程和注意事項;準備好施工工具、設備和安全防護設施;做好施工現場的準備工作,確保施工順利進行。,5. 施工過程控制:嚴格按照設計方案和施工技術要求進行施工,確保加固質量。加強現場監控和管理,及時處理施工過程中出現的問題。,6. 驗收與維護:完成加固工作后,對墻體進行驗收,確保達到預期的加固效果。制定維護計劃,定期檢查墻體的運行狀況,確保其長期穩定使用。
以下是一個磚混墻體加固方案范文:
磚混墻體加固方案
一、工程概述
- 建筑現狀
- 本磚混建筑建成于[具體年份],經過多年使用,墻體出現了不同程度的損壞,如墻體裂縫、部分墻體傾斜等問題。墻體厚度為[X]毫米,主要采用普通黏土磚砌筑。
- 建筑整體結構受到一定影響,為保障建筑的安全性和繼續使用的功能需求,需要對磚混墻體進行加固。
- 加固目標
- 提高墻體的承載能力,使其能夠承受預期的荷載,包括建筑物自重、活荷載等。
- 修復墻體裂縫,增強墻體的整體性和穩定性,防止墻體進一步變形和破壞。
二、加固方案選擇依據
- 墻體狀況評估
- 通過對墻體的實地勘查,測量墻體裂縫的寬度、長度和深度,分析墻體傾斜度等參數,確定墻體損壞的嚴重程度。根據勘查結果,選擇合適的加固方法。例如,對于裂縫較窄且墻體整體結構尚好的部分,可采用壓力灌漿法;對于墻體承載能力明顯不足的部分,考慮采用增大截面加固法或外包鋼加固法等。
- 建筑使用要求
- 考慮到建筑后續的使用功能,如是否需要增加樓層、改變使用空間布局等。如果有增加樓層的計劃,加固方案需要滿足更高的承載能力要求。如果僅是維持現有使用功能并修復墻體,加固方案可以側重于裂縫修復和局部加固。
三、具體加固方案
(一)壓力灌漿加固法
- 施工流程
- 鉆孔:在墻體裂縫兩側,按照一定的間距(如每隔[X]厘米)鉆孔,鉆孔直徑為[X]毫米,鉆孔深度根據墻體厚度確定,一般為墻體厚度的[X]%。鉆孔要確保垂直于墻面,且孔內清潔無雜物。引用[2]中的相關內容,混凝土灌漿加固需要在墻體裂縫處或空鼻孔內注入高強度混凝土漿料,鉆孔是為了后續灌漿做準備。
- 清洗鉆孔:采用高壓空氣或清水對鉆孔進行清洗,確保孔內無灰塵、碎屑等雜質。
- 埋設灌漿嘴:將灌漿嘴牢固地安裝在鉆孔內,確保密封良好,防止灌漿過程中漿液泄漏。
- 配置灌漿材料:選用合適的灌漿材料,如高強度水泥漿或專用的灌漿劑。按照材料說明書的要求準確配比,保證灌漿材料的性能。
- 壓力灌漿:使用灌漿泵將灌漿材料緩慢注入鉆孔,壓力控制在[X]兆帕以內,根據墻體裂縫的吸收情況和灌漿嘴的出漿情況調整灌漿速度。當相鄰灌漿嘴出漿時,停止該灌漿嘴的灌漿,依次對其他灌漿嘴進行灌漿,直至所有裂縫都被灌漿材料填滿。
- 封孔處理:灌漿完成后,及時將灌漿嘴拆除,并用水泥砂漿將鉆孔封堵嚴密。
- 質量控制要點
- 灌漿材料的質量必須符合設計要求,要有相應的質量檢測報告。
- 灌漿壓力要嚴格控制,避免壓力過大導致墻體局部破壞或壓力過小造成灌漿不飽滿。
- 灌漿過程中要隨時觀察墻體表面情況,如發現墻體有異常變形或漏漿現象,應立即停止灌漿并采取相應措施。
(二)增大截面加固法
- 施工流程
- 墻面處理:將需要加固的墻體表面抹灰層鏟除干凈,露出磚體表面,對磚體表面進行清洗,去除灰塵、油污等雜質。

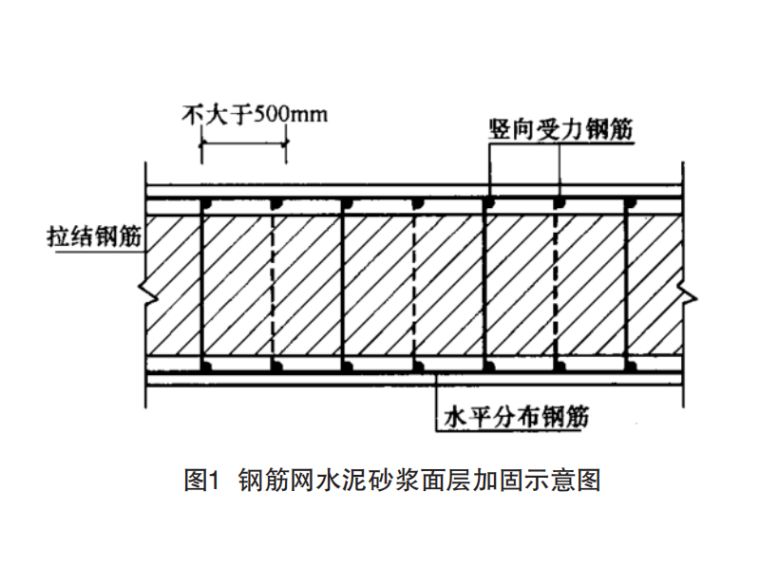

- 鋼筋布置:在墻體兩側按照設計要求綁扎鋼筋網,鋼筋的直徑、間距和錨固長度要符合設計規定。一般采用直徑為[X]毫米的鋼筋,水平和垂直間距為[X]厘米,鋼筋的錨固長度不小于[X]厘米。
- 模板安裝:在墻體兩側安裝模板,模板要牢固、密封,防止澆筑混凝土時出現漏漿現象。模板與墻體之間要預留一定的空隙,以保證混凝土的澆筑厚度。
- 混凝土澆筑:采用細石混凝土進行澆筑,混凝土的強度等級要達到設計要求(如C[X])。在澆筑過程中,要使用振搗棒進行振搗,確保混凝土密實,但要避免振搗過度導致模板變形。
- 養護:混凝土澆筑完成后,要及時進行養護。在常溫下,可采用覆蓋濕麻袋或塑料薄膜的方式養護,養護時間不少于[X]天。
- 質量控制要點
- 鋼筋的質量和規格必須符合設計要求,鋼筋的綁扎要牢固,不得有松動現象。
- 模板的安裝要平整、嚴密,支撐要牢固,防止在混凝土澆筑過程中發生變形或位移。
- 混凝土的配合比要準確,原材料的質量要合格,澆筑過程中要嚴格控制混凝土的澆筑高度和振搗情況。
(三)外包鋼加固法
- 施工流程
- 墻體表面處理:對墻體表面進行打磨、清理,去除表面的疏松層和雜質,使墻體表面平整、干燥。
- 鋼構件制作:根據墻體的尺寸和加固要求,制作合適的鋼構件,如角鋼、鋼板等。鋼構件的規格、型號要符合設計要求,鋼材的質量要有質量證明文件。
- 鋼構件安裝:將制作好的鋼構件用化學錨栓或膨脹螺栓固定在墻體表面,鋼構件之間要焊接牢固,形成一個整體的加固框架。焊接質量要符合相關標準要求,焊縫要飽滿、無缺陷。
- 縫隙處理:在鋼構件與墻體之間的縫隙內灌注結構膠,使鋼構件與墻體能夠共同受力。結構膠的灌注要飽滿,不得有氣泡或空隙。
- 質量控制要點
- 鋼構件的制作精度要高,尺寸偏差要在允許范圍內。
- 化學錨栓或膨脹螺栓的安裝要牢固,其數量和間距要符合設計要求。
- 結構膠的質量要合格,灌注結構膠時要按照操作規范進行,確保灌注質量。
四、施工安全措施
- 人員安全
- 施工人員必須佩戴安全帽、安全帶等個人防護用品。在高處作業時,要設置安全防護設施,如腳手架、安全網等。
- 對施工人員進行安全教育和培訓,使其熟悉施工過程中的安全風險和防范措施。
- 施工設備安全
- 對施工設備如鉆孔機、灌漿泵、電焊機等進行定期檢查和維護,確保設備的正常運行。設備的操作要由經過培訓的專業人員進行,嚴格按照操作規程操作。
- 現場安全管理
- 在施工現場設置明顯的安全警示標志,禁止無關人員進入施工區域。對施工現場的材料和設備進行合理堆放,保持現場通道暢通。
五、施工進度計劃
- 總工期
- 本磚混墻體加固工程總工期預計為[X]天,具體開工日期為[具體日期],竣工日期為[具體日期]。
- 各階段工期安排
- 準備階段(第1 - [X]天):包括施工場地清理、材料和設備進場、施工人員組織等工作。
- 壓力灌漿加固階段(第[X + 1] - [X]天):按照壓力灌漿加固法的施工流程進行墻體裂縫灌漿加固。
- 增大截面加固階段(第[X + 1] - [X]天):對需要采用增大截面加固法的墻體部分進行施工。
- 外包鋼加固階段(第[X + 1] - [X]天):實施外包鋼加固法施工。
- 收尾階段(第[X + 1] - [X]天):包括拆除施工設備、清理施工現場、進行質量驗收等工作。
六、質量驗收標準
- 材料驗收
- 對進場的所有材料如鋼筋、水泥、灌漿材料、鋼材、結構膠等進行質量驗收。材料必須有質量合格證明文件,按照相關標準進行抽樣檢測,檢測結果必須符合設計要求。
- 施工過程驗收
- 在每個加固施工階段完成后,進行隱蔽工程驗收。如壓力灌漿加固后的灌漿飽滿度檢查、增大截面加固中的鋼筋綁扎和混凝土澆筑質量檢查、外包鋼加固的鋼構件安裝和結構膠灌注質量檢查等。隱蔽工程驗收合格后方可進行下一階段施工。
- 最終驗收
- 加固工程完成后,按照國家和地方相關標準進行整體質量驗收。墻體的承載能力、穩定性、裂縫修復情況等指標要滿足設計要求,建筑物整體結構安全可靠。
七、環境保護措施
- 粉塵控制
- 在墻體表面處理(如鏟除抹灰層、打磨等)過程中,采用灑水降塵的方式,
減少
- 在墻體表面處理(如鏟除抹灰層、打磨等)過程中,采用灑水降塵的方式,
